星空外围足球网(

logo VARCHART XGantt 2019教程
文档星空外围足球网(>>VARCHART XGantt 2019教程>>VARCHART XGantt用户手册(ActiveX版):如何使用日历(上)

VARCHART XGantt用户手册(ActiveX版):如何使用日历(上)


VARCHART XGantt是一个交互式的甘特图控件,其模块化的设计让您可以创建满足您和您的客户所需求的应用程序。相较于其他甘特图控件,VARCHART XGantt稳定性高,开发时间长,各大行业的知名公司都在使用它。本文主要描述了如何使用日历教程中的一部分内容,现在跟着小编来了解一下吧~

点击下载VARCHART XGantt免费版

日历表示工作时间和非工作时间的无间隔序列。在具有可变配置文件的日历(轮班日历)中,不同的时间段会重复成功,例如早、晚或夜班。日历本身没有视觉外观,仅是工作时间和非工作时间的逻辑区别。只有将日历分配给CalendarGrid对象,日历才能变得可见。

在VARCHART XGantt中,日历还可以从工期中得出节点的开始和结束日期。如果未设置其他选项,则将使用名为BaseCalendar的预定义基本日历进行所有计算。在基本日历中,将星期一至星期五定义为工作时间,而星期日和星期六则不工作。如果需要,可以修改基本日历。

定义日历

日历可以在设计时通过属性页定义,也可以在运行时通过应用程序编程接口(API)定义。在本文中,我们将从开发人员的角度解释日历的基本处理,并提供一些C#编程示例。

VcGantt控件中,存在一个对象VcCalendarCollection,它负责管理所有日历。它具有与VARCHART XGantt中的其他集合类似的管理功能。预定义的BaseCalendar和在设计时创建的任何其他日历会自动构成集合的一部分。

可以通过CalendarCollection对象的Add方法创建一个新日历。该方法需要唯一的名称才能识别日历。最初,新日历仅由工作时间组成。

请注意:日历必须至少包含一个时间间隔,因为不能存在包含非工作时间的日历。

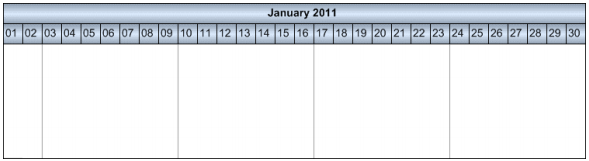

为了使我们的编程示例的结果可在甘特图的图片中得到验证,为编程示例中的时间范围定义了从2011年1月1日到2011年12月31日的恒定时间段。如果日历在集合中被激活,则日历只能在甘特图的背景中可见:

示例代码

'To Create and to activate a new calendar
Dim calendar As VcCalendar
VcGantt1.TimeScaleEnd = "01.01.2012"
VcGantt1.TimeScaleStart = "01.01.2011"
Set calendar = VcGantt1.CalendarCollection.Add("CompanyCalendar1")
VcGantt1.CalendarCollection.Active = calendar

VARCHART XGantt用户手册(ActiveX版):如何使用日历(上)

点击下载VARCHART XGantt免费版

如果现在希望重新激活默认的基本日历,则可以通过以下设置来执行此操作:

示例代码

'To re-activate the default calendar
Dim calendar As VcCalendar
Set calendar =
VcGantt1.CalendarCollection.CalendarByName("BaseCalendar")
VcGantt1.CalendarCollection.Active = calendar

VARCHART XGantt用户手册(ActiveX版):如何使用日历(上)

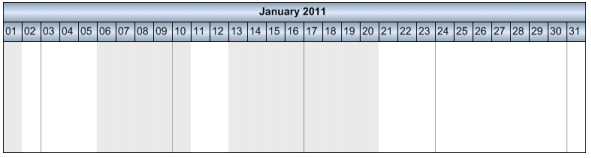

在下面的示例中,我们将显示如何按时间间隔定义工作时间配置文件。定义非工作日的不规则模式:2011年1月1日以及2011年1月6日至1月20日,除了10日和11日的两天:

示例代码

'Defining non-working times
VcGantt1.TimeScaleEnd = "01.01.2012"
VcGantt1.TimeScaleStart = "01.01.2011"
Dim calendar As VcCalendar
Set calendar = VcGantt1.CalendarCollection.Add("CompanyCalendar1")
VcGantt1.CalendarCollection.Active = calendar
Dim interval As VcInterval
Set interval = calendar.IntervalCollection.Add("NewYear")
interval.CalendarProfileName = ""
interval.StartDateTime = "01.01.2011"
interval.EndDateTime = "02.01.2011"
Set interval = calendar.IntervalCollection.Add("NonworkPeriod")
interval.CalendarProfileName = ""
interval.StartDateTime = "06.01.2011"
interval.EndDateTime = "21.01.2011"
Set interval = calendar.IntervalCollection.Add("WorkPeriod")
interval.CalendarProfileName = ""
interval.StartDateTime = "11.01.2011"
interval.EndDateTime = "13.01.2011"
VcGantt1.CalendarCollection.Update

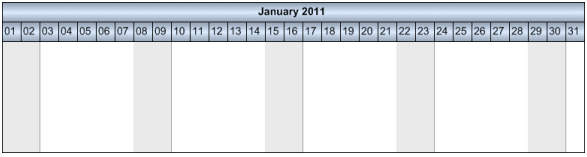

VARCHART XGantt用户手册(ActiveX版):如何使用日历(上)

在视觉上,可以通过浅灰色阴影来识别非工作时间。由于默认情况下工作时间没有颜色,因此图表的白色背景在其中仍然可见。在下一步中,我们希望工作时间以浅黄色显示,非工作时间以浅蓝色显示。颜色由可在间隔处定义的图形属性产生。

示例代码

'Assigning colors to intervals
VcGantt1.TimeScaleEnd = "01.01.2012"
VcGantt1.TimeScaleStart = "01.01.2011"
Dim calendar As VcCalendar
Set calendar = VcGantt1.CalendarCollection.Add("CompanyCalendar1")
VcGantt1.CalendarCollection.Active = calendar
VcGantt1.TimeScaleCollection.FirstTimeScale.Section(0).CalendarGridEx(0)
.UseGraphicalAttributesOfIntervals = True
Dim interval As VcInterval
Set interval = calendar.IntervalCollection.Add("Work")
interval.CalendarProfileName = ""
interval.BackColorAsARGB = &HFFFFFFE0
interval.UseGraphicalAttributes = True
Set interval = calendar.IntervalCollection.Add("NewYear")
interval.CalendarProfileName = ""
interval.StartDateTime = "01.01.2011"
interval.EndDateTime = "02.01.2011"
interval.BackColorAsARGB = &HFFD4E3F5
interval.UseGraphicalAttributes = True
Set interval = calendar.IntervalCollection.Add("NonworkPeriod")
interval.CalendarProfileName = ""
interval.StartDateTime = "06.01.2011"
interval.EndDateTime = "21.01.2011"
interval.BackColorAsARGB = &HFFD4E3F5
interval.UseGraphicalAttributes = True
Set interval = calendar.IntervalCollection.Add("WorkPeriod")
interval.CalendarProfileName = ""
interval.StartDateTime = "11.01.2011"
interval.EndDateTime = "13.01.2011"
interval.BackColorAsARGB = &HFFFFFFE0
interval.UseGraphicalAttributes = True

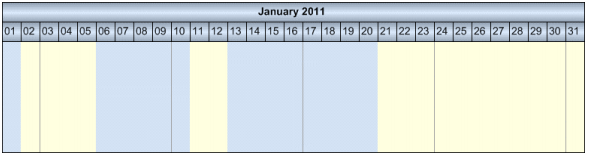

VcGantt1.CalendarCollection.Update

VARCHART XGantt用户手册(ActiveX版):如何使用日历(上)

下面的示例显示如何定义一个星期,其中星期一至星期五为工作时间,而周末为空闲时间。到目前为止引入的选项还不足以满足此要求;必须提供VcCalendarProfile类型的对象。

请注意:在VARCHART XGantt中,可以在全局或局部级别上定义VcCalendarProfile对象。本地日历配置文件对象只能在定义它们的日历中使用,而全局对象可以同时在不同的日历中使用。在我们的编程示例中,仅使用本地日历配置文件对象。就功能而言,本地日历与全局日历没有区别。如果创建了具有相同名称的本地配置文件和全局配置文件,则在相应的日历内仅寻址本地配置文件;无法访问全局配置文件。

vcWeekProfile类型的日历配置文件允许描述一周中某天的工作时间和非工作时间。仅在将周配置文件添加到日历的间隔集合后,该配置文件才生效。可以省略设置StartDateTimeEndDateTime,因为我们希望我们的设置在日历的整个期间内都是有效的,没有任何限制。预设名称<WORK><NONWORK>的日历配置文件具有定义的含义:它们用于分配工作时间和非工作时间。

示例代码

'Defining a week profile
Dim calendar As VcCalendar
Dim interval As VcInterval
Dim calendarProfile As VcCalendarProfile
Set calendar = VcGantt1.CalendarCollection.Add("CompanyCalendar1")
VcGantt1.CalendarCollection.Active = calendar
Set calendarProfile =
calendar.CalendarProfileCollection.Add("WeekProfile")
calendarProfile.Type = vcWeekProfile
VcGantt1.TimeScaleCollection.FirstTimeScale.Section(0).CalendarGridEx(0)
.UseGraphicalAttributesOfIntervals = True
Set interval = calendarProfile.IntervalCollection.Add("Mo-Fr")
interval.CalendarProfileName = ""
interval.StartWeekday = vcMonday
interval.EndWeekday = vcFriday

Set interval = calendarProfile.IntervalCollection.Add("Sa")
interval.CalendarProfileName = ""
interval.BackColorAsARGB = &HFFFFF69F
interval.StartWeekday = vcSaturday
interval.EndWeekday = vcSaturday
Set interval = calendarProfile.IntervalCollection.Add("Su")
interval.CalendarProfileName = ""
interval.BackColorAsARGB = &HFFFBD3AA
interval.StartWeekday = vcSunday
interval.EndWeekday = vcSunday
Set interval = calendar.IntervalCollection.Add("StandardWeek")
interval.CalendarProfileName = "WeekProfile"

区分一天中的工作时间和非工作时间需要一个日配置文件,该日配置文件可以指定精确的时钟时间,例如从8.00 h到12.00 h am和从1.00 h到5.00 h pm。由于新创建的日简介仅包含工作时间,因此任何中断都应定义为非工作间隔。

示例代码

'Defining a day profile
Dim interval As VcInterval
Dim calendarProfile As VcCalendarProfile
Set calendarProfile =
calendar.CalendarProfileCollection.Add("DayProfile")
calendarProfile.Type = vcDayProfile
Set interval = calendarProfile.IntervalCollection.Add("Interval_1")
' 00:00-8:00
interval.CalendarProfileName = ""
interval.StartTime = "1.1.2011 0:00"
interval.EndTime = "1.1.2011 8:00"

Set interval = calendarProfile.IntervalCollection.Add("Interval_2")
' 12:00-13:00
interval.CalendarProfileName = ""
interval.StartTime = "1.1.2011 12:00"
interval.EndTime = "1.1.2011 13:00"
Set interval = calendarProfile.IntervalCollection.Add("Interval_3")
' 17:00-24:00
interval.CalendarProfileName = ""
interval.StartTime = "1.1.2011 17:00"
interval.EndTime = "1.1.2011 00:00"

本教程内容较多,内容尚未更新完,敬请期待后续内容~感兴趣的朋友可以点击下载VARCHART XGantt最新版本尝试一下~
